本院の工事状況(平成28年 5月・6月・7月)
新棟 建設工事
平成28年度は、主に新棟の建設工事が行われます。新棟は解体された北病棟が建っていた場所に建設されます。5階建てで、1階に薬剤部・栄養科・レストラン・職員食堂が入り、2階から5階が病棟になります。
新棟 北西方向から見た外観パース (※CGのため実際と異なる箇所があります)

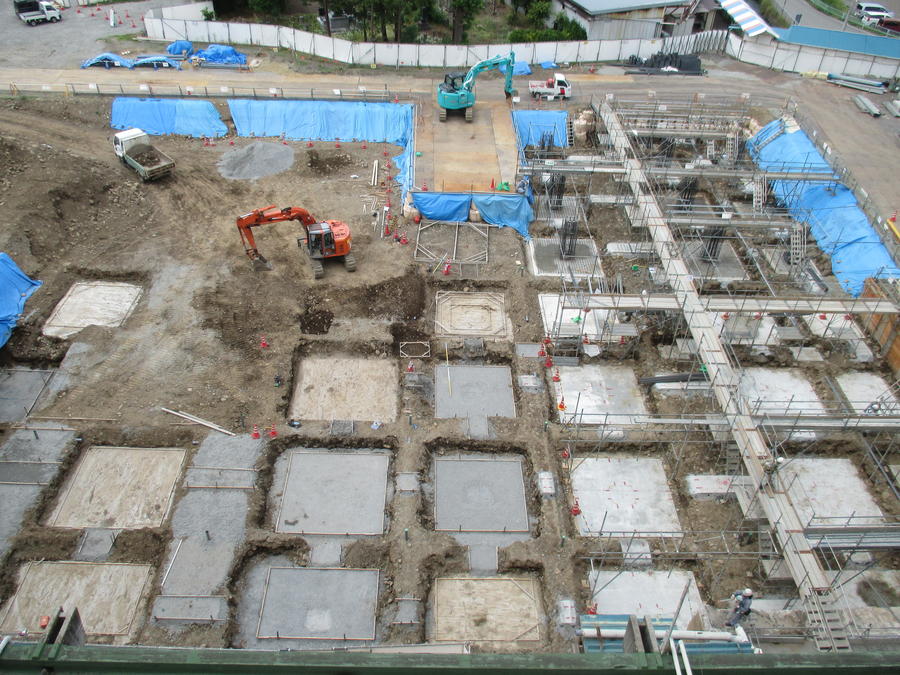

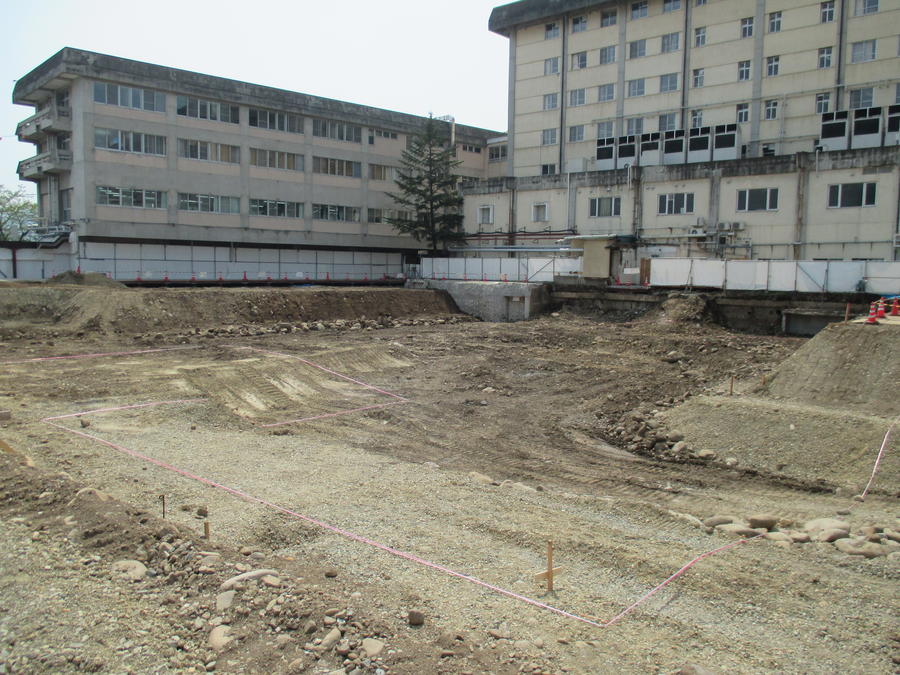

4月に北病棟・旧精神科東病棟の解体工事が完了し、5月は解体が行われたエリアの整地、地盤改良工事など、新棟建設のための準備工事が行われました。また院内には新棟の病室(4床室・個室)のモデルルームがつくられ、職員の見学を実施するとともに、看護部を中心に病室の仕様について検討しました。

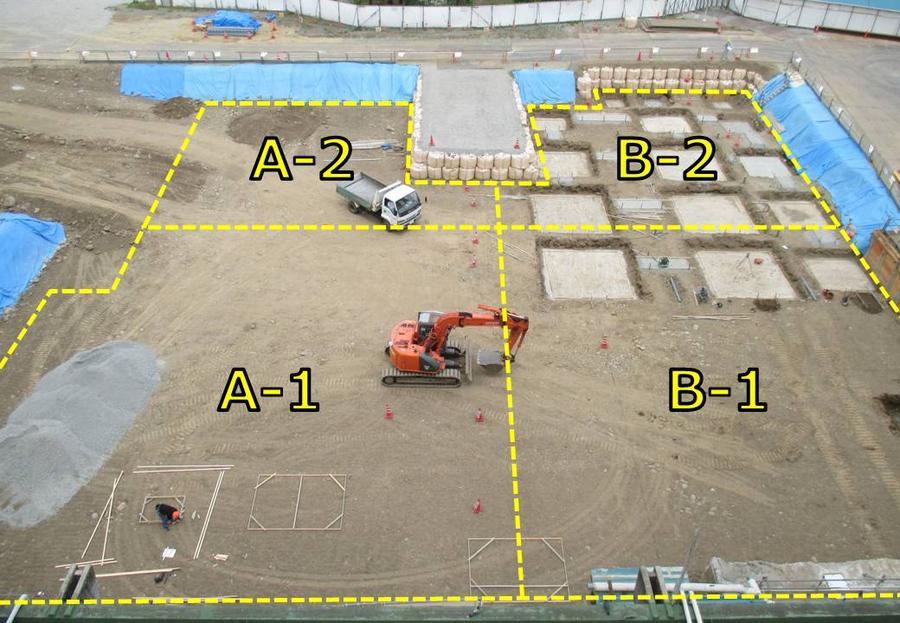

6月に入り、新棟の建設工事が本格的に始まりました。工事区域が4つに区切られており、B-2工区 ⇒ B-1工区 ⇒ A-1工区 ⇒ A-2工区の順に、B-2工区から始まった工事を、その他の工区が順番に追いかける形で工事が進められています。

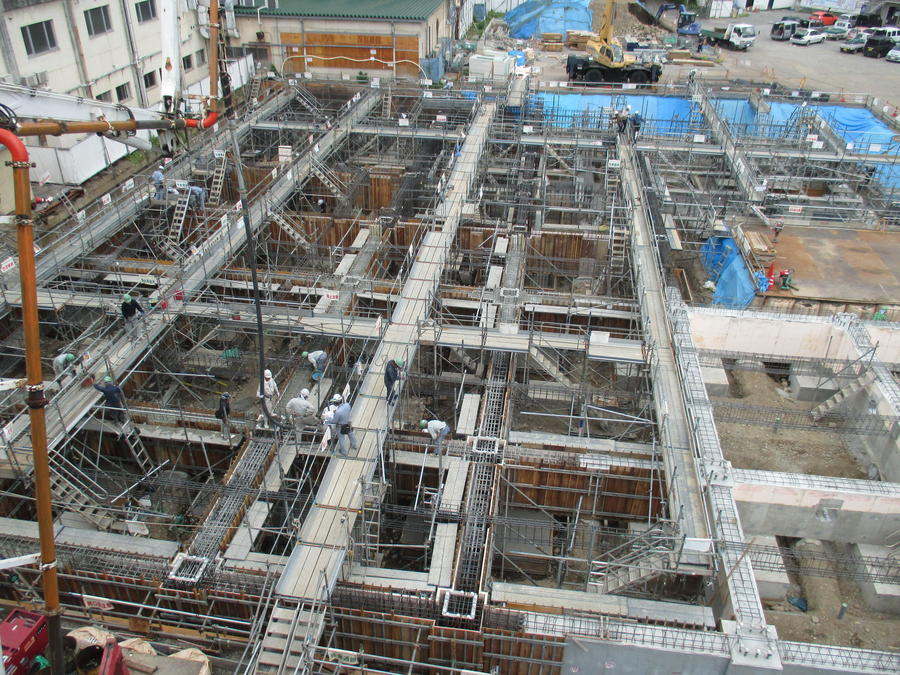

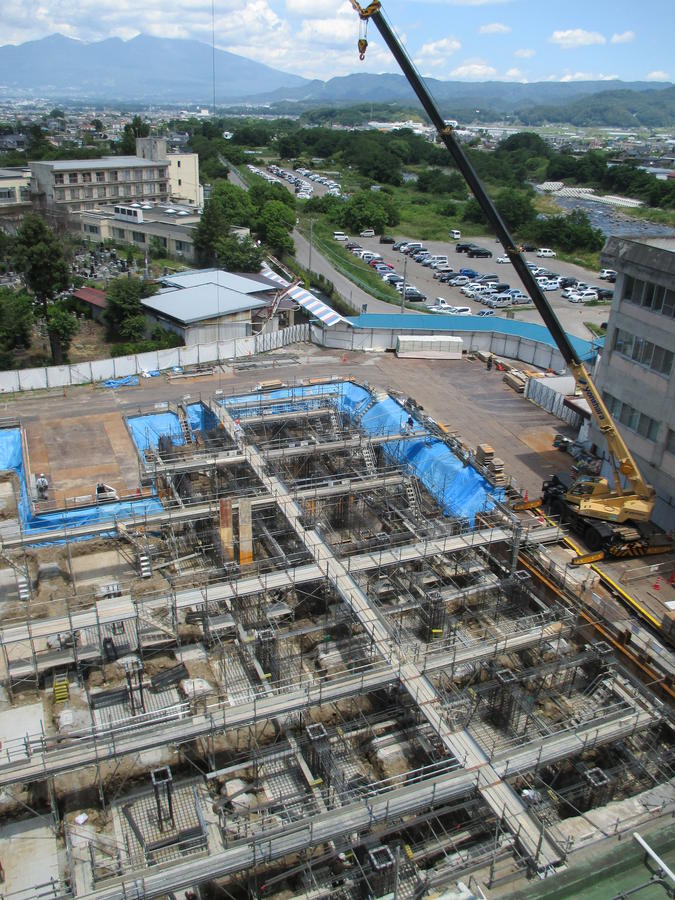

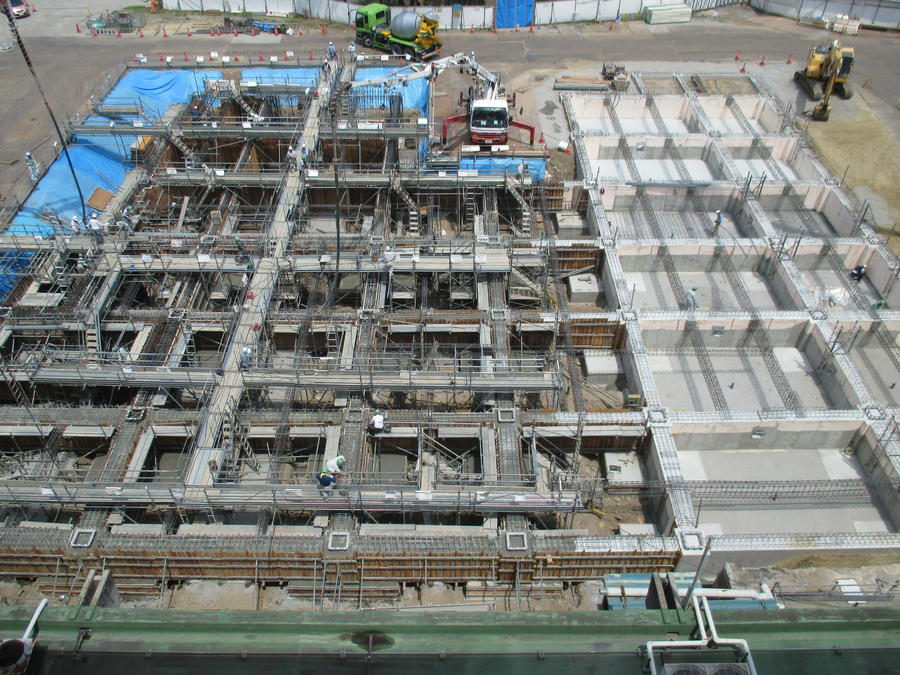

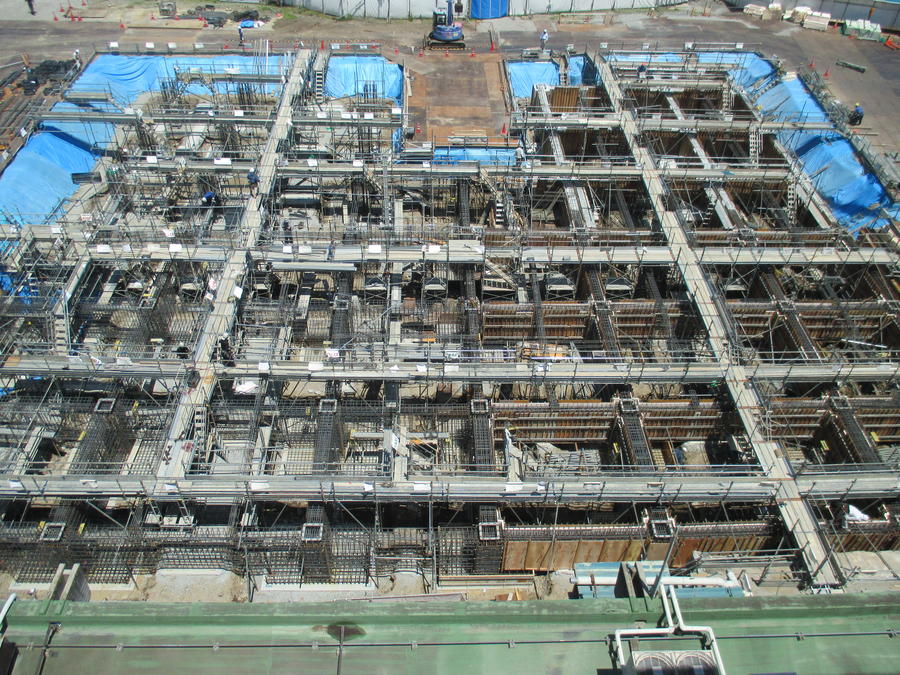

7月上旬には、基礎部分の配筋工事および型枠の設置工事が行われ、7月中旬から下旬にかけて、工区ごとに日程を分け基礎部分のコンクリート打設が行われました。
